    輸水隧洞 美圖

    放大字體  縮小字體 發布日期:2016-01-26  瀏覽次數:280
    核心提示: 正片東改輸水隧洞
    中國給水排水 云直播

    中國給水排水2020年中國污水處理廠提標改造(污水處理提質增效)高級研討會


    世界首次大管徑輸水隧洞近距離穿越地鐵下部




      南水北調中線北京段西四環暗涵工程,具有兩條內徑4米的有壓輸水隧洞,穿越北京市五棵松地鐵站,這是世界上第一次大管徑淺埋暗挖有壓輸水隧洞從正在運營的地下車站下部穿越,創下暗涵結構頂部與地鐵結構距離僅3.67米、地鐵結構最大沉降值不到3毫米的紀錄。




    正片東改輸水隧洞



    錦屏二級水電站引水隧洞工程



    試充水中的錦屏二級水電站引水隧洞

    錦屏二級水電站位于四川省涼山彝族自治州木里、鹽源、冕寧三縣交界處的雅礱江干流錦屏大河彎上,是雅礱江干流上的重要梯級電站。其上游緊接錦屏一級水電站,下游依次為官地、二灘和桐子林水電站。

    錦屏二級水電站利用雅礱江下游河段150km長大河彎的天然落差,通過長約16.67km的引水隧洞,截彎取直,獲得水頭約310m。電站總裝機容量4800MW,單機容量600MW。工程樞紐主要由首部攔河閘、引水系統、尾部地下廠房三大部分組成,為一低閘、長隧洞、大容量引水式電站。錦屏二級水電站引水系統采用4洞8機布置形式,從進水口至上游調壓室的平均洞線長度約16.67km,中心距60m,洞主軸線方位角為N58°W。引水隧洞立面為緩坡布置,底坡3.65‰,由進口底板高程1618.00m降至高程1564.70m與上游調壓室相接。

    西端1#、2#引水隧洞工程包括超前地質預報、石方洞挖、支護、混凝土澆筑、灌漿和地下水封堵處理等任務、施工輔助通道(包括施工通道、通風通道及橫向排水洞)的規劃布置、設計、石方洞挖、支護、灌漿、混凝土堵頭施工和通風、排水設施施工以及原型觀測(工程安全監測和施工安全監測)和預埋件及埋管工程、金屬結構安裝、引水系統充排水試驗的配合工作并負責本合同范圍內引水隧洞的觀測、檢查和修補處理等工作。同時,完成施工臨時設施的設計與施工。合同工期從2007年8月至2013年9月,總工期為71個月。

    建設單位雅礱江流域水電開發有限公司;

    設計單位中國水電顧問集團貴陽勘測設計研究院;

    監理單位中國水電顧問集團貴陽勘測設計研究院。

    中國水利水電第五工程局有限公司錦屏施工局承擔西端1#、2#引水隧洞部分工程施工。

    公司錦屏施工局承建的錦屏二級水電站引水隧洞工程沿線上覆巖體一般埋深1500—2000m,最大埋深約為2525m,具有埋深大、洞線長、洞徑大的特點。工程具有埋深大、洞線長、洞徑大、水壓高且流量大的特點外;而且所在位置施工條件較差、洞內工序多,相互干擾大、反坡排水等特點。

    錦屏二級水電站1#引水隧洞已于2012年12月投入使用,2#引水隧洞已于2013年8月投入使用。該項目主體工程已完工且運行正常,業主尚未組織竣工驗收。目前項目部正在進行后期竣工資料整編等工作。

    中水五局承建的工程造價為33604.92萬元。


    岳嶺輸水隧洞項目工程竣工

        文章來源:漳州開發區



      經過一年多的緊張施工,7月15日,龍海市東部及漳州開發區供水工程關鍵項目之一的岳嶺輸水隧洞項目工程順利竣工,通過驗收,工程累計完成投資1656.7萬元。

       岳嶺輸水隧洞主洞長約3165米,支洞長240米,開挖掘進主要采用了全斷面開挖,開挖斷面為城門型。隧洞于2008年9月26日開始洞挖掘進。建設期間,招商原水公司從領導到項目負責人精心組織,多措施保障施工安全,周密部署,細致研究,與施工單位、監理單位一起克服了圍巖多變、斷層多和地下水活動強烈等種種難題。去年6月底隧洞全線貫通,7月完成地質素描后進入永久襯砌階段。今年1月底隧洞全線永久襯砌施工完成,6月19日進入砼襯砌施工階段,6月26日進、出洞口鋼襯段砼襯砌完成,7月15日岳嶺輸水隧洞完成所有工程量,通過竣工驗收。(葉陳輝 王桂英文/圖)

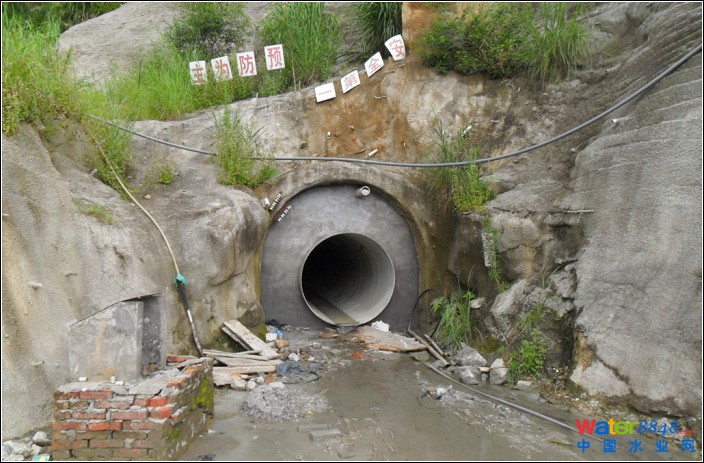

    圖為隧洞出口




    跨越222公里年引3億立方每一滴水都來自“千里之外”



    “引大入連”是我市有史以來投資最大、難度最高、線路最長的水利工程。

      本版照片均由本報記者王華 攝





    桓仁水庫





    大伙房水庫





    引水隧道





    引水泵站





    碧流河水庫

      本報記者李小華

      隨著全域城市化進程的加快推進,需水量迅速增加,為保證未來一段時期特別是枯水年份的用水需求,市委、市政府適時啟動跨行政區域取水的大伙房水庫輸水入連工程,并于2009年5月正式開工建設。在工程竣工并即將實現通水之際,本報記者沿著200多公里的工程沿線進行了實地踏訪——大伙房之水不僅需要翻山越嶺,還需要過河穿山洞,施工的艱難可想而知,一年引來3億立方米水更是不易。

      四座大馬力加壓泵站不斷“使勁”加壓送水

      200余公里,如何把3億立方米水送到大連?據市供水公司副總經理仲崇威介紹,這主要靠處于工程沿線四個重要節點的加壓泵站負責加壓送水。

      源于撫順境內的大伙房水庫水在經過142公里的輸送后,流到處于鞍山境內的配水站,這也是我市在輸水工程沿線建設的第一個泵站。記者在現場看到,六臺大馬力水泵已經全部安裝完畢,幾名工人正在機組周圍檢查設備。據項目一部技術負責人王有斌介紹,配水站的水在經過2.8米管線輸入到泵站后,通過6根1.4米的支管線進入水泵,完成加壓后由6根1.2的支管線輸出,并統一由2.8米管線往下游蓋州方向輸送。由于距離蓋州泵站有110公里,輸水距離遠,輸水量也大,所以鞍山泵站使用的水泵數量和馬力都要超過我市境內的南段工程泵站。泵站設計日最大供水量為90萬噸,相當于我市目前120萬噸日需求量的3/4。當每天日送水量達到60萬噸時,泵站將開啟兩臺機組。而當每天日用量達到90萬噸時,泵站將開啟四臺機組,滿足大連市供水要求。

      除了北段工程的兩個加壓泵站外,南段工程也有兩個泵站。記者在正在運行的樂甲泵站看到,整個泵站運行全部在中央控制室操作。泵站負責人告訴記者,通過雙塔和樂甲泵站,每年可以往長興島和瓦房店輸水1億立方米。

      蓋州泵站:驚人一“躍”穿越14.11公里隧洞

      從鞍山泵站出來的水經過110公里的運行后,在蓋州市徐屯鎮被一座高山阻擋,如何繼續穿越前行?這也是大伙房水庫輸水入連工程建設中最艱難的一次跨越。從這里開始,大伙房水庫的水將從百米高的半山腰隧洞穿山而過。在鞍山泵站通過加壓,增加向前的推力,將水通過管道推到百公里外的蓋州泵站。項目負責人介紹,蓋州泵站是整個工程的另一個心臟,從鞍山泵站輸送過來的水,把水送到蓋州泵站外的蓄水前池。水穩定下來后,通過泵站6臺大馬力機組,抽送到距泵站垂直高程超過百米的半山腰隧洞外的穩壓池內。隨后,入口穩壓池內的水,在經過隧洞14.11公里的自流到出口后,再通過出口穩壓池,重新進入到地下管道。利用高差比例,再通過下游的28公里管道自流到碧流河,從而完成從大伙房水庫到碧流河水庫的輸水。

      隧洞開鑿是工程建設的最大難點,隧洞掘進的速度也非常慢。在五年的工程建設中,14公里隧洞的開鑿建設前后歷經3年,最艱難的時候一天只能掘進兩米左右。據參與隧洞建設的葛洲壩第六工程有限公司的項目部經理李志勇介紹,為了增加工作面,施工人員從隧洞側面開了5個支洞,加上出入口共有12個工作面同時掘進。加上支洞,蓋州隧洞工程總長17公里。

      直徑2.8米輸水管線穿越大中型河流28次

      管線開挖和鋪裝是工程投資最大,也是施工戰線最長的工作。大伙房水庫輸水入連工程分南北兩段工程,其中南段工程位于我市境內,起點位于碧流河水庫,終點位于東風水庫,全長57.10公里。共穿越鐵路1次,公路5次,大、中型河流5次。北段工程全長165.07公里,其中建設PCCP管輸水管線150.97公里,交叉穿越工程58處,包括穿越鐵路5次,高鐵3次,高速公路3次,國道及省道13次,大、中型河流23次,石油管線、軍用光纜、自來水管線等其他交叉穿越11次。

      這是一次艱難而漫長的穿越,大連供水有限公司總經理劉永良告訴記者,200余公里的管道鋪裝,過河的時候一天只能推進10余米。曾經負責蓋州市西海辦事處下店村10公里濕地標段鋪裝的陳波告訴記者,10公里濕地,有時一天只能鋪兩到三根6米的管,進展非常緩慢。而在管道過河或降雨多的時候,施工方不得不一邊鋪管,一邊采用4臺抽水泵連續抽水,并在開挖時采取短距離推進鋪管,開挖一段,鋪裝一段。

      每一滴水都跋涉300余公里流入碧流河水庫

      離開隧洞后,水通過自流的方式,一直向南流,流經蓋州后進入大連境內,經過28公里的“長途跋涉”,最終抵達北段工程的終點站——大連碧流河水庫,從而完成從大伙房水庫到碧流河水庫的輸水。大連供水有限公司董事長姜貴全估算了一下,從大伙房水庫把水引入碧流河水庫,每一滴水都是跋山涉水超過300公里,而繼續把水從碧流河水庫送到大連市區,又得經過200公里,總共500公里。隨著我市用水量的增加或者遭遇枯水年份,大連市民喝的一大部分水將來自“千里之外”。

      年均入庫徑流量達到了45億立方米,可灌滿兩座大伙房水庫,相當于六個碧流河水庫。

      為撫順、沈陽、遼陽、鞍山、營口、大連等6市供水。

      四大泵站(北段):

      鞍山與遼陽市交界鐵西區達道灣鎮鞍山泵站

      營口蓋州市徐屯鎮的蓋州泵站

      四大泵站

      (南段):

      普蘭店市雙塔泵站和樂甲泵站

      (主要負責向長興島和瓦房店方向送水)

      記者近日深入桓仁水庫和大伙房水庫等取水源頭發現

      千里取水保“我”十年無憂

      本報訊(記者李小華)記者近日深入“千里之外”桓仁水庫和大伙房水庫等取水源頭發現,充足、優質的原水將至少可以保證我市未來十年內用水無憂。



     記者在位于本溪市的桓仁水庫看到,寬闊的水面一望無際,水庫周邊良好的生態滋養著這一汪碧水。據介紹,在桓仁水庫下游渾江岸邊的“取水首部”,一條8米寬、85公里長的輸水隧道直通大伙房水庫。據庫區負責人介紹,桓仁水庫是天然飲用水二級標準,意味著這個水質經過簡單的處理,就可以直接飲用。另據了解,今年,國家財政部和環保部將撥付15億元,用于大伙房水庫周邊生態治理。目前,大伙房飲用水水源一級保護區隔離工程正在穩步推進,整個工程計劃分三期建設,將建設360公里隔離網,全方位守衛大伙房水源保護區。

      大伙房水庫輸水工程,是遼寧省十五期間啟動的重點項目,通過把遼東山區的充沛水源向遼寧中部城市群調動,能夠解決我省近千萬人口的用水問題。

      據統計,2013年,我市總供水量16.16億立方米,其中城市供水(含大連市自來水公司、普蘭店、瓦房店、莊河、長海縣、長興島自來水公司)取用原水總量5.63億立方米,折合154萬立方米/日。據市水務局有關負責人介紹,大伙房輸水入連工程滿負荷運轉的時候,日供水能力可以達到90萬噸,年可供水3億立方米,能夠在很大程度上破解我市水資源匱乏的現狀,滿足我市未來十年內的用水增量。
