來源 : 中國經營報
啟迪環境(8.810, -0.08, -0.90%)失速 部分項目難產
在PPP項目投資監管收緊的情況下,部分環保企業的境遇每況愈下。
以垃圾處理和大環衛為主業的啟迪環境(000826.SZ)也未能“獨善其身”。

近日,該公司終止3個PPP項目,涉及金額逾15億元。其中,湖北來鳳縣和甘肅武威市涼州區兩處PPP項目,分別于去年1月和11月中標。
此外,《中國經營報》記者分赴營口、濟南、白城等地調查獲悉,啟迪環境旗下部分項目進展遲緩,有的甚至已經停滯。其中,啟迪環境宣稱已完成1.63億元投資、正在推進中的營口項目,其選址已改做他用。當地知情人士表示,啟迪環境接手該項目但“沒弄成”,后來這片地就外包給一個本地老板準備養鱷魚了。
項目難產
今年5月,深交所在對啟迪環境2018年年報問詢中表示,公司多個在建項目“進度緩慢”“完工滯后”。要求公司披露項目實際建設進度,同計劃建設進度是否存在差異,并解釋原因。
對此,啟迪環境在回復中,“營口德美鲅魚圈焚燒發電項目”原計劃2014年7月開始籌備,2017年4月竣工,但因營口市相關規劃調整導致竣工延期,并表示已完成與政府相關部門的溝通協調,項目將逐步推進。啟迪環境在回復中還表示,該項目總投資4億元,截至報告期末,“已完成土建及部分建安(建筑和安裝工程)投資1.63億元,項目進度40.81%”。

11月26日,記者多方探訪得知,上述項目選址位于鲅魚圈區東北方向15公里處,小河子村東側的一處山坡上。

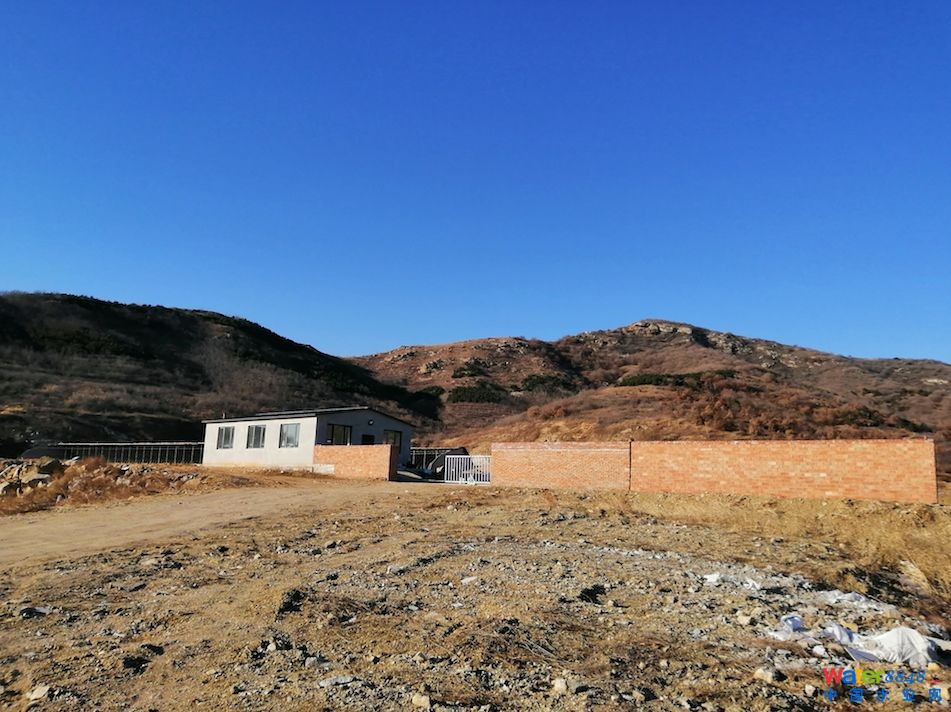

此處山坡上有一塊幾十畝大小、被平整過的基地,通過一條四五米寬、幾百米長的水泥道路同外界相連。基地朝外一側,筑起了一道低矮的紅磚墻。走過磚墻,看到一臺挖掘機和幾位工人正在施工,幾處大棚已在基地上建了起來。
一位現場施工負責人說道:“這原來準備建垃圾焚燒(發電)廠,但那是幾年前的事了。后來那幫人走了,地方閑著。現在我們承包了,準備養鱷魚。”
小河子村村委會人士表示:“這塊地兒最早是用來建垃圾焚燒發電廠的,2010年由福建那邊的企業先過來,后來項目擱淺了。隨后啟迪接手這個項目,但也沒弄成,具體原因不清楚。后來這片地就外包給一個本地老板準備養鱷魚了。”
該人士說道:“啟迪接手后,項目沒看到有什么動作(進展),土地平整是在上家企業還在的時候,就弄好了的。”
隨后,記者來到該項目的項目公司——“營口德美環保能源有限公司”的注冊地,但發現已無人辦公。附近辦公人員告訴記者,項目公司的人“兩年多前就走了”。記者致電該項目公司,當得知記者希望了解項目進展情況時,對方就將電話掛斷。
營口市鲅魚圈區政府人士告訴記者:“這個項目是有的,選址確實在小河子村那邊的山坡上。但我們和公司簽的是BOT協議,由公司那邊負責建設。項目的具體進展也得問公司,我們這邊暫時沒人了解情況。”
“至于公司所披露的1.6億元的投資額和40.81%的項目進度怎么來的,是花在了基建、辦理相關手續上,還是花在買設備上,區政府這邊并不掌握情況。”上述鲅魚圈區政府人士說道。
截至發稿,啟迪環境方面未就項目的進展情況向記者作出回復。
根據啟迪環境公告,該公司部分項目的進展并不如意。近期,其就終止了3個PPP項目,涉及金額逾15億元。其中,湖北來鳳縣和甘肅武威市涼州區兩處PPP項目,分別于去年1月和11月中標。
啟迪環境方面曾向記者表示,“這兩個項目我們只是中了標,但正式協議沒有簽署。因具體條款跟政府方面有一些分歧,項目的全投資收益率達不到公司標準,所以決定解除這兩個項目。”
啟迪環境方面還表示:“其實從去年下半年以來,整個行業的PPP項目經歷了一個退庫高峰期。因這兩個項目還沒有成立項目公司,也未正式開始建設。所以解除項目,并未對公司營收和利潤產生實質影響。”
建設遲緩
除了營口之外,啟迪環境在濟南、白城等地的項目進展似乎也不如意

2017年10月,啟迪環境中標濟南市(長清馬山)生活垃圾暨污泥焚燒發電PPP項目。項目初步估算投資約9.32億元,其中建設投資約8.92億元。濟南能源建設發展集團有限公司作為政府出資方,與啟迪環境共同出資設立項目公司。

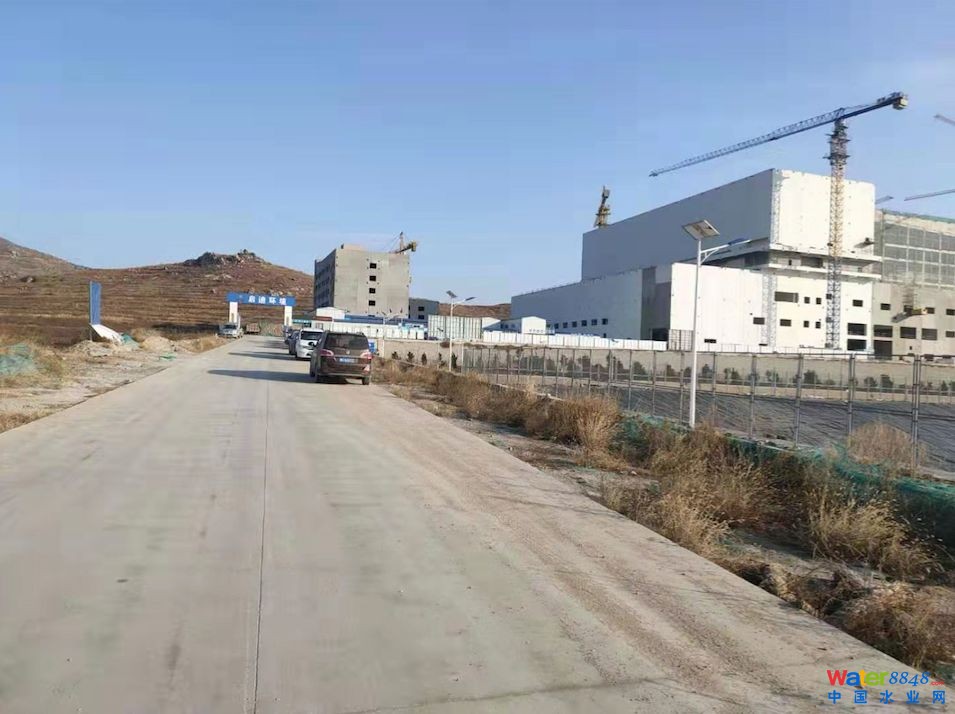

該項目施工現場的公示牌顯示,項目計劃竣工日期為今年10月31日。但截至12月1日,垃圾焚燒項目并未實際完工,建設施工還在進行中。
對于項目延期的說法,當地城管局人士曾表示,根據項目合同約定,垃圾焚燒項目的開工日期為2018年7月,竣工時間將為2020年7月,不存在延期情況。
此外,啟迪環境公告顯示,2017年1月,其與吉林省白城市洮北區住建局簽署了《白城市洮北區生活垃圾焚燒發電項目特許經營協議》,項目處理規模為700噸/日,預計投資4億元。

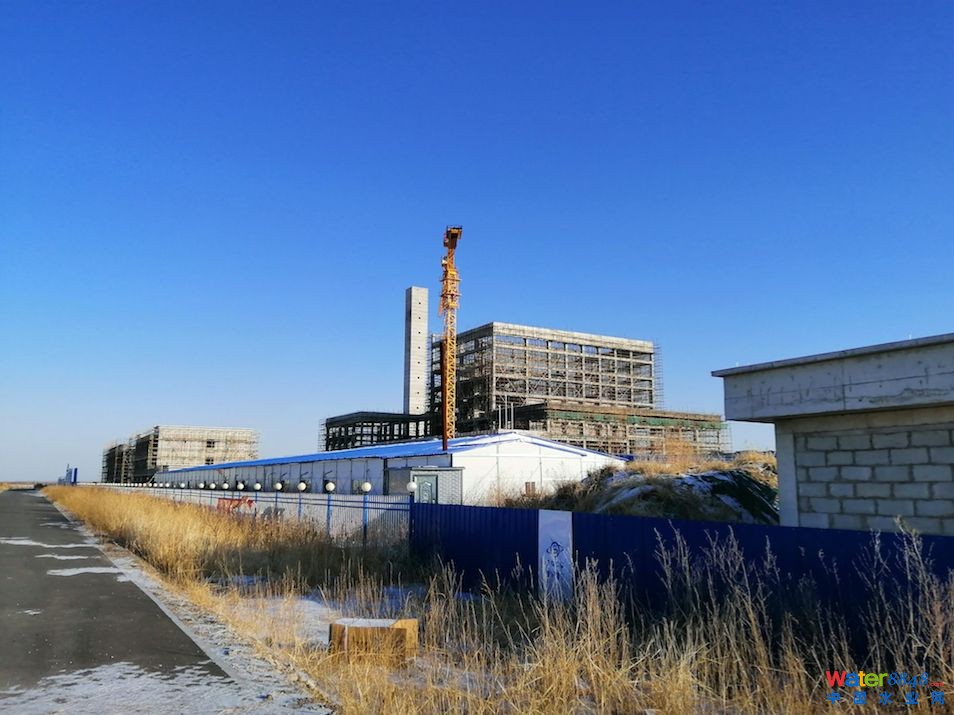

12月1日,記者來到洮北區經濟開發區東側,看到該項目主體建筑上布滿了腳手架,高高的塔吊屹立。項目公示牌顯示“竣工日期為2019年11月30日”。
對于未能如期竣工的原因,洮北區住建局負責該項目的人士表示:“啟迪環境那邊給我們的解釋是,因為2018年末開始,公司內部股權和領導層有調整,對下面項目的側重點發生了變化。且雙方簽的是特許經營協議,建設期由公司負責,資金也全由他們籌措。所以未能如期竣工的具體原因,我們也不是太清楚。”
“但今年春天,公司曾給我們報了一個計劃,說2019年會有500萬元的投資額。”上述洮北區住建局人士表示,因為是發改委、經合局具體來跟蹤這個事,所以今年500萬元投資額落實的怎么樣,其并不清楚。
對于項目今后的走向,該人士表示:“目前,該項目主體基本完工了,成立的項目公司也還在。項目公司說這是環保項目,特許經營也是有前景的,還是要繼續推進。當然,看項目現在的情況,(和公司所說的情況)有些出入。”
對于上述項目進展事宜,截至發稿,啟迪環境方面未向記者作出回復。
一位垃圾焚燒行業人士向記者表示,一年多以前,行業內的企業擠破頭也要搶著拿(垃圾)焚燒項目,生怕市場被別人占領。但現在隨著PPP項目的由熱轉冷,許多新項目都出現流標。“因(垃圾)焚燒項目建設,對資金的占用比較厲害。而企業目前資金普遍比較緊張,能同時推進的項目數量也有限。因此,許多企業因資金壓力大,想解約之前拿到的項目。”
“地方政府有自己的需求和考量,比如垃圾處理的壓力等,所以一般不會同意企業解約。一方面不能單方面解約,違約要支付高額的違約金;另一方面又沒錢建設,許多企業現在都進退兩難。因此,前些年拿項目比較多的企業,現在資金壓力會很大,許多項目往往延期甚至停工。這是行業的現狀,也是行業目前的一個‘痛點’。”該行業人士解釋道。
責任編輯:常福強
